日期:[2012年09月03日] -- 城市读本/财经 -- 版次:[052]
向家坝水电站累计完成投资467亿
预计本月底将满足下闸蓄水形象要求
2012年09月03日

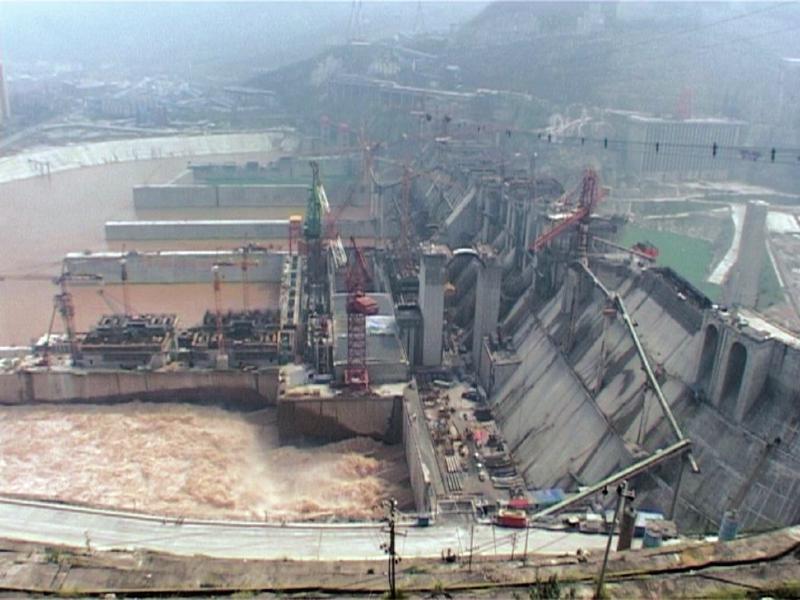

向家坝水电站。(宜宾市向家坝宣传中心供图)



  8台世界最大水轮机组安装正克服不利影响,全面有序推进。
  预计9月底大坝将全线浇到高程363米以上,满足下闸蓄水形象要求。
  华西城市读本讯(任坪 陈勇 青杜娟 实习记者 罗小漫)近日,记者从宜宾市向家坝宣传中心获悉,向家坝电站自2006年正式开工建设以来,已累计完成投资467亿元,拦河大坝目前最大高程已达384米。预计9月底大坝将全线浇到高程363米以上,满足下闸蓄水形象要求。
  “针对安装过程中雨水太多,建设单位增添防雨措施,特制了类似‘草帽’形状的金属罩。”负责向家坝机组安装的水电四局机电安装分局工程办机组安装负责人刘占德说,向家坝电站核心部位的右岸地下厂房和左岸坝后厂房,8台单机容量80万千瓦的世界最大水轮机组安装正克服当前降雨雨量大和土建机电交叉进行带来的不利影响,全面有序推进。
  在向家坝工地,8000多名建设者分班作业,主要工程项目进度受控。
  截至目前,向家坝电站左岸大坝除导流缺口坝段外已全部浇筑到坝顶高程384米,二期大坝平均浇筑至高程358.6米,预计9月底大坝将全线浇到高程363米以上,满足下闸蓄水形象要求;右岸地下电站的4台机组本体安装全面展开,其中8号机已完成机组总装,7号机完成机组总装的65%,其余左岸坝后厂房机组安装也按计划进行安装;施工期高位翻坝转运初期蓄水码头已建设完成;升船机建设已全面开始;向家坝灌区首部取水隧洞已完成主洞开挖400米。
  据悉,向家坝水电工程是国家“十一五”开工建设的第一个重点项目,设计装机容量为640万千瓦,年发电量307亿千瓦时,是一座以发电为主,兼具拦沙、防洪、灌溉等综合效益的巨型水电站。工程预计总投资约542亿元,于2004年4月开始筹建,计划 2012 年首批机组发电,2015年全部竣工。
